連云港堿業有限公司搬遷升級改造項目周工作簡報(第三期)

發布時間:2023-04-06

連云港堿業有限公司搬遷升級改造項目

周工作簡報

〔2023〕第3期

指揮部綜合部編 2023年4月3日

【簡訊】

一、指揮部工作動態

3月27日周一例會

3月27日,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

質量體系管理文件討論會

3月28日上午,項目部組織召開質量管理體系討論會。項目總指揮張衛民、項目執行指揮高二飛及有關部門負責人參加會議。



3月28日上午,項目執行指揮高二飛及相關部門責任人在項目部會議室,與灌云縣供電公司領導就搬遷升級改造項目110千伏電力接入工程等事宜開展交流討論。

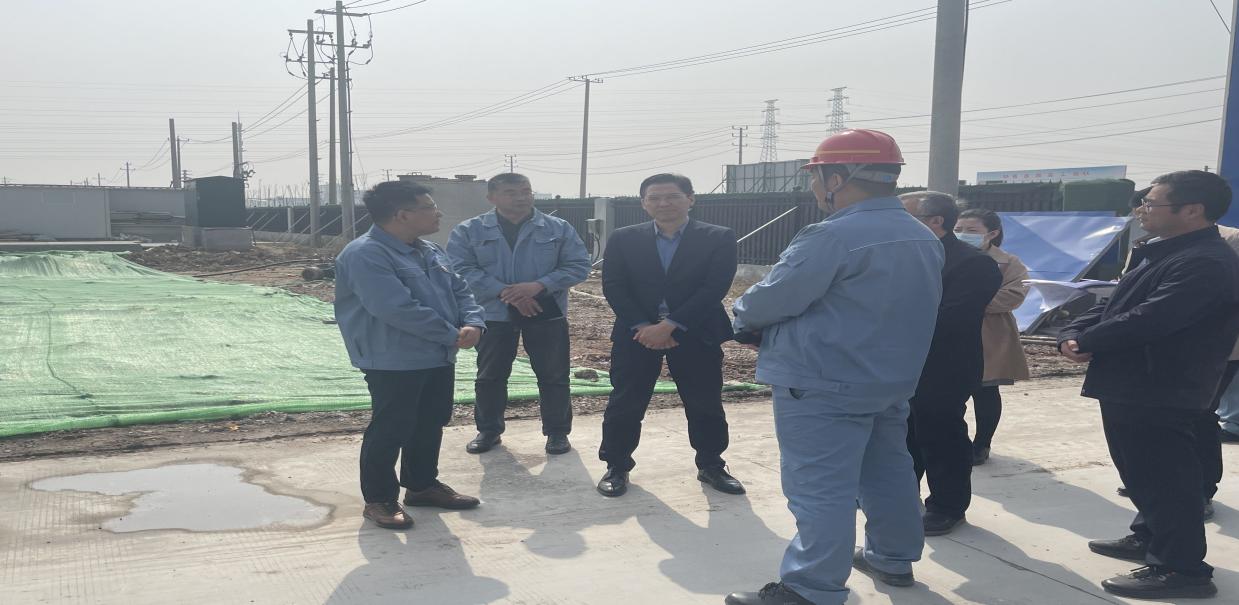

工信局調研

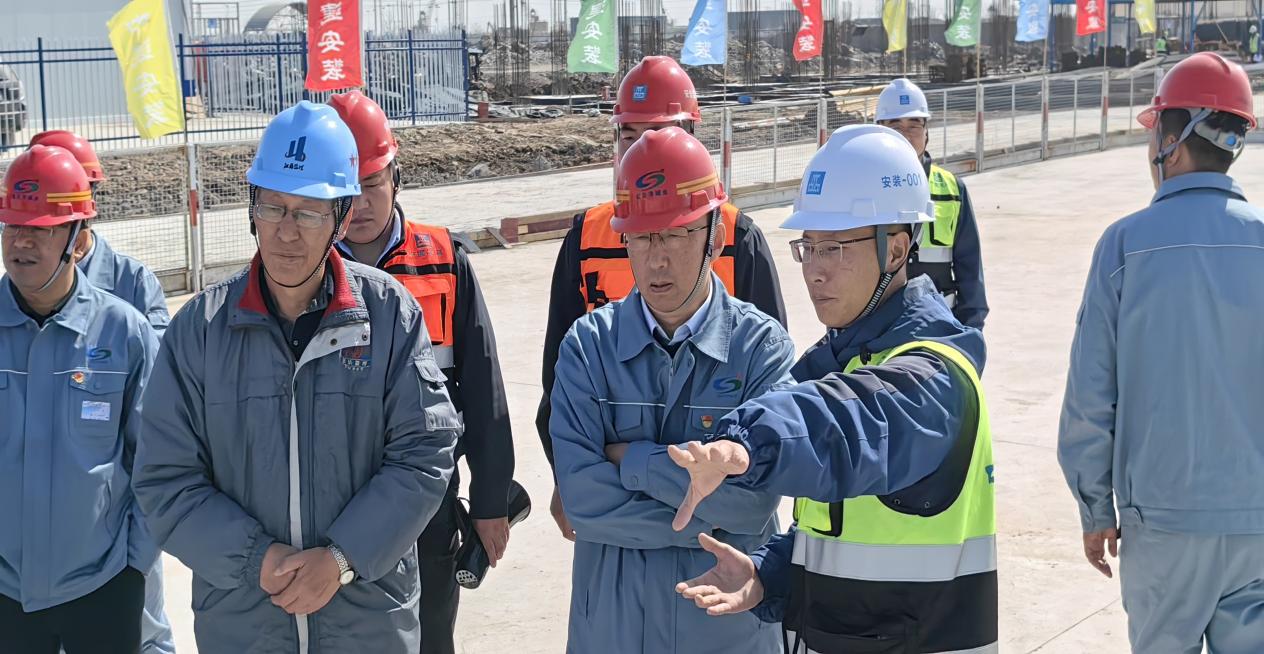

3月28日下午,連云港市工業和信息化局副局長譚樹林一行到堿業公司搬遷升級改造項目部施工現場調研。項目執行指揮高二飛及有關部門負責人迎檢。

聯堿一標段

3月29日上午,項目總指揮張衛民、執行指揮高二飛及有關部門負責人,深入項目施工現場對聯堿I標段施工情況進行督查推進,并召開專題會議。項目監理、審計負責人,施工單位項目負責人、技術負責人、安全員等參會。

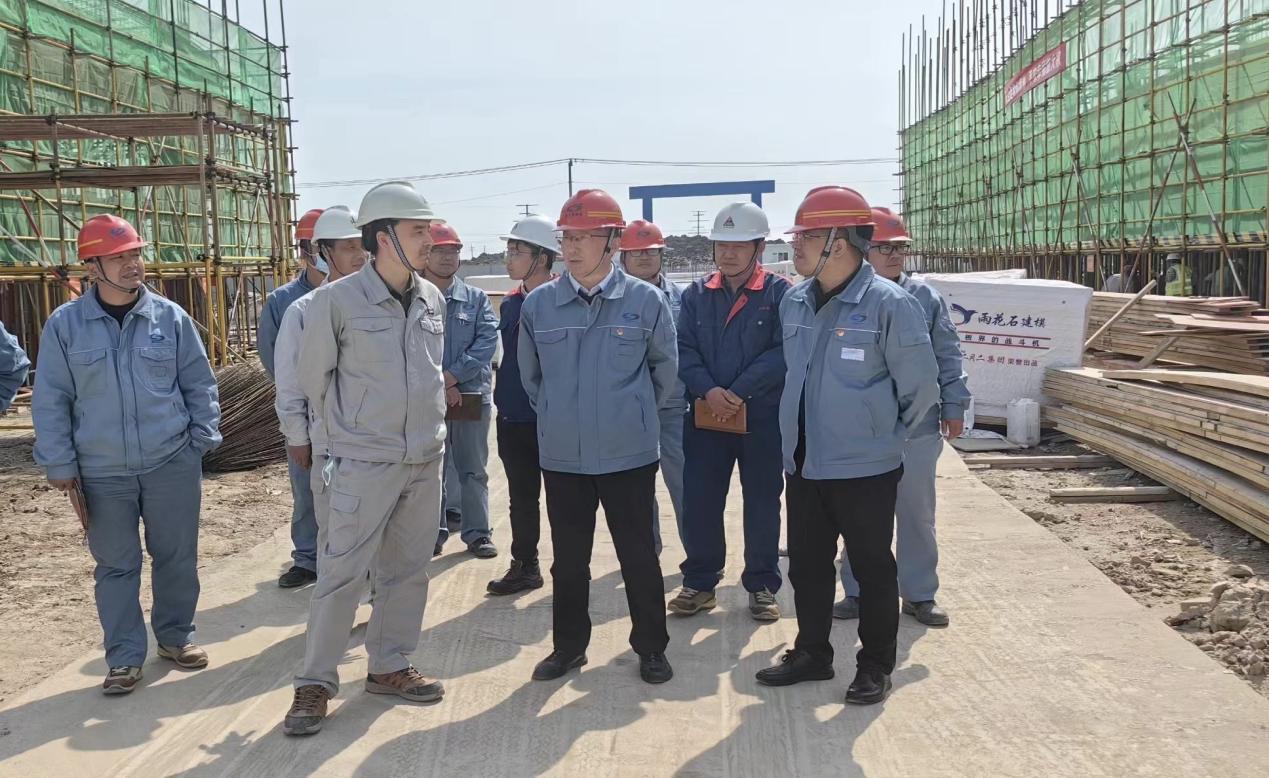

合成氨一標段

3月29日下午,項目總指揮張衛民、執行指揮高二飛及有關部門負責人,深入項目施工現場對合成氨I標段施工情況進行督查推進,并召開專題會議。項目監理、審計負責人,施工單位項目負責人、技術負責人、安全員等參會。

二審招標、消防招標文件討論

3月29日下午,項目部召開消防標段、項目二審招標文件專題討論會。項目總指揮張衛民、執行指揮高二飛及有關部門負責人參加會議。

3月31日上午,項目部召開智能工廠專題討論會。項目總指揮張衛民、執行指揮高二飛及有關部門責任人參加會議。



3月31日中午,項目部召開國產閥采購招標文件討論會。項目總指揮張衛民、執行指揮高二飛及有關部門責任人參加會議。



4月1日,項目部召開現場軟基道路施工方案專家論證會。項目執行指揮高二飛及有關部門負責人參加會議。

二、設計工作開展情況

結構專業共有260余項出圖計劃。其中,聯堿片區占170余項,合成氨片區占90余項。上周聯堿片區共計完成10項出圖計劃,合成氨片區共計完成7項出圖計劃。截至目前,聯堿片區完成總出圖計劃的52.3%;合成氨片區完成總出圖計劃的44.3%;其余專業出圖陸續提交中。

三、工程實施推進情況

(一)整體形象進展

上周共完成樁基補樁23623米;地管施工1302.5米;建筑安裝工程施工按計劃有序推進。

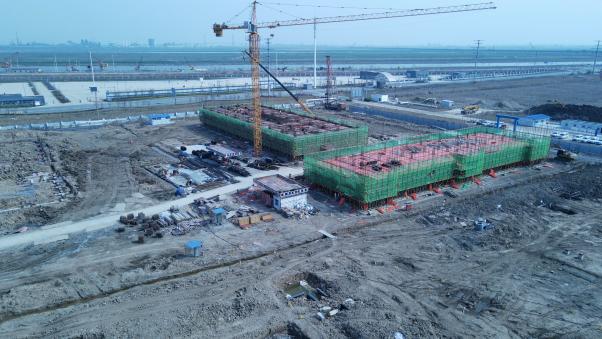

北區3

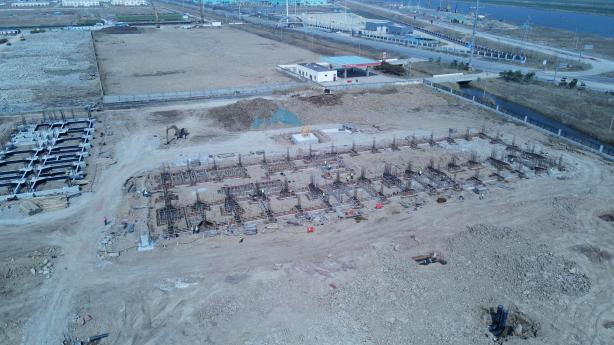

合成氨片區施工實錄

南區3 南區2

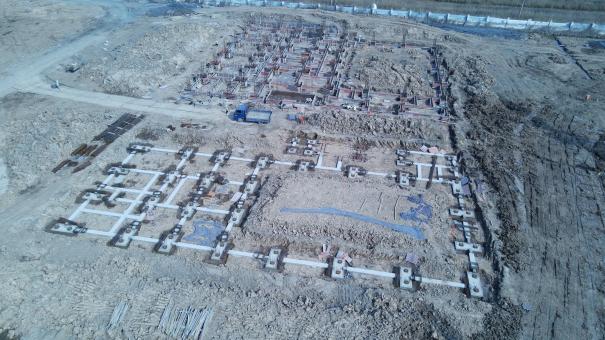

聯堿片區施工實錄

(二)分部分項工程進展

1、樁基施工

完成524干銨工段、 740硫回收、712氣化框架、762空壓、761空分、523結晶工段、754氨庫共計7個裝置的單體打樁。本周共補樁23623米,截至本周南、北區共沉樁557319米,其中南區共計沉樁357303米,北區共計沉樁200016米。

2、地管施工

⑴聯堿片區

完成消防水管線開挖鋪設247米,循環水管線144米,雨水管線327米,原水管線60米。截至目前,聯堿片區累計完成地管施工14829米,完成總量的68%。

⑵合成氨片區

完成消防水管線開挖鋪設144米,循環水管線208米,雨水管線172.5米。截至目前,合成氨片區累計完成地管施工13833米,完成總量的78%。

3、建筑工程施工

⑴合成氨Ⅰ標段合成氨辦公樓進行一層立柱驗筋并合模,搭設二層框架梁,樓面模板;綜合樓綁扎二層板面、框架梁鋼筋;食堂浴室基礎梁綁扎鋼筋,支設模板;備品備件庫樁基錨固筋焊接基本完成。

⑵合成氨II標段完成煤漿制備基坑土方開挖。

⑶合成氨III標段完成變換裝置2個框架墊層混凝土澆筑。

⑷聯堿Ⅰ標段聯堿辦公樓進行基坑土方回填;中心控制室、化驗中心貼玻璃布涂刷防腐涂料;機電儀維修廠房完成捆扎基礎梁鋼筋、支設模板;完成重灰工段煅燒爐基礎墊層澆筑、破樁頭;堿包裝及儲運進行支設墊層模板;輕灰工段進行換熱站基坑開挖。

⑸聯堿Ⅱ標段鹵水精制原鹵桶等進行基礎鋼筋綁扎;精鹵桶A、B墊層進行混凝土澆筑;露天庫進行墊層澆筑;鹽硝車間、芒硝輸送進行基坑開挖;結晶工段進行基坑土方開挖。

⑹聯堿III標段前期基礎施工有序推進中。

四、物資采購開展情況

上周完成進口儀表閥門、數字化交付、太重采購合同補充協議在OA系統報批工作;完成軸封水泵等采購合同報批。其余各項招標采購工作陸續推進中。
