連云港堿業有限公司搬遷升級改造項目周工作簡報(第五期)

發布時間:2023-04-19

連云港堿業有限公司搬遷升級改造項目

周工作簡報

〔2023〕第5期

指揮部綜合部編 2023年4月17日

【簡訊】

一、指揮部工作動態

4月10日上午項目例會

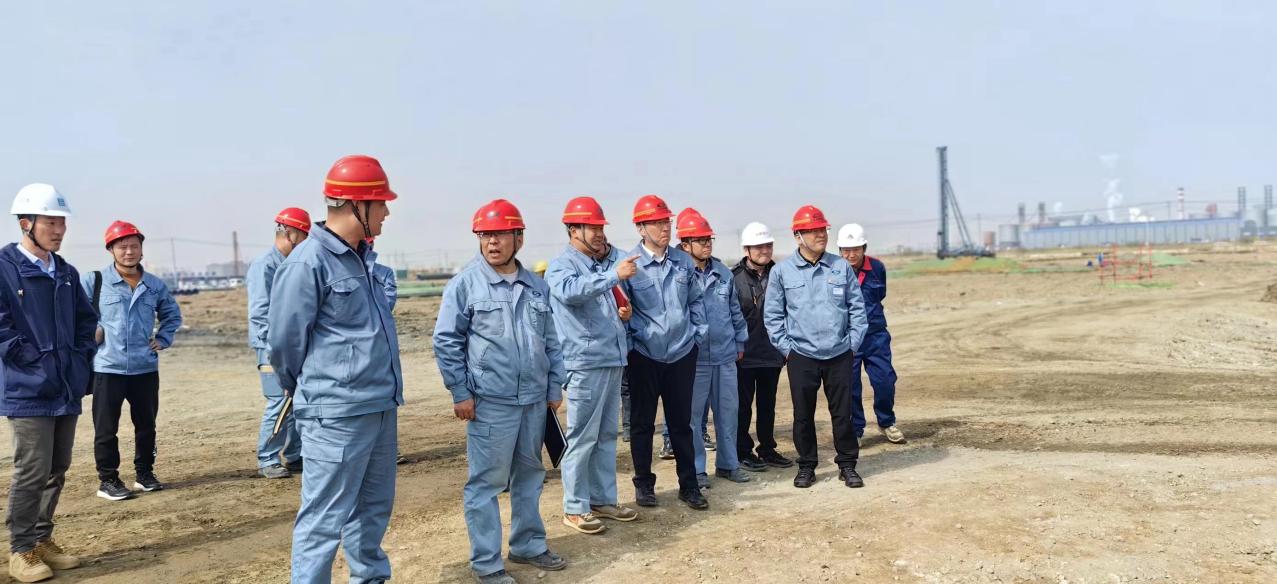

4月10日上午,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

4月11日上午,項目部組織召開智能工廠及數字化交付方案對接會。項目總指揮張衛民、項目執行指揮高二飛、天辰設計院代表及兩個專班主要負責人參加會議。

4月13日上午,項目部組織召開與恒泰保險經紀公司的共保會議。項目總指揮張衛民及有關部門負責人參加會議。

4月13日下午,項目部組織召開加快設計出圖討論會。項目總指揮張衛民、執行指揮高二飛及有關部門負責人參加會議。

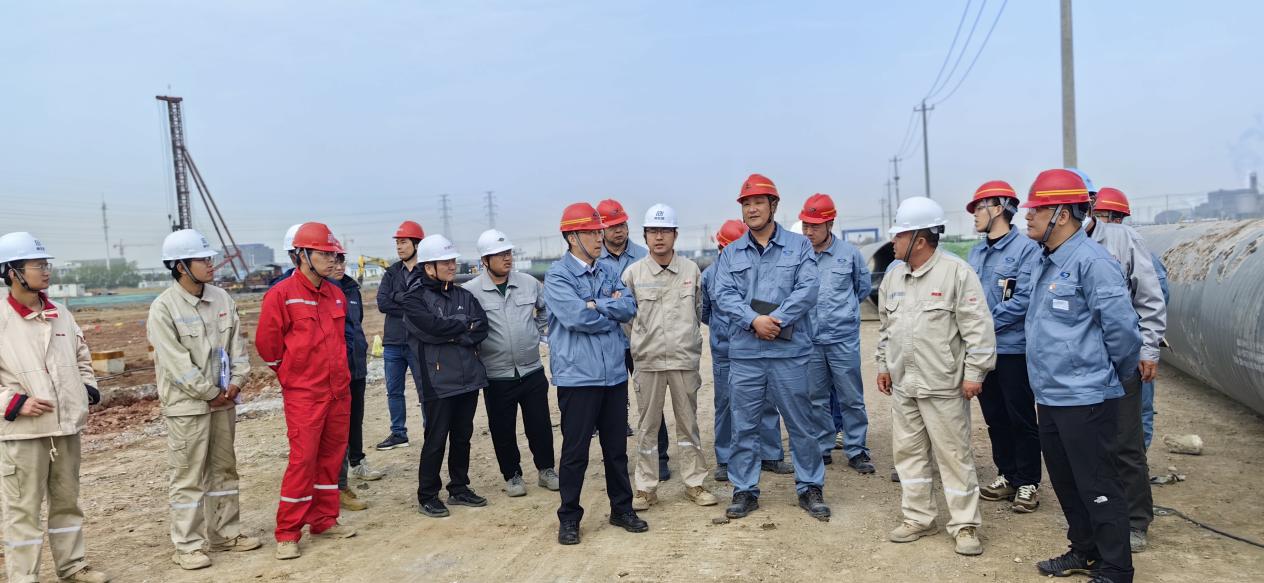

4月14日上午,項目部組織召開樁基工程、地管工程現場督查推進會。會上對南、北兩個片區的樁基施工、地管施工情況進行現場督查,并聽取各施工單位工作匯報;聽取匯報后,項目總指揮張衛民、執行指揮高二飛對下一步工作提出工作要求。

4月15日下午,項目部召開重點事項推進方案討論會。會上對現場參展區建設方案、關鍵線路出圖計劃、設備監造存在問題、綜合服務中心建設布局優化相關事宜進行討論研究。項目副總指揮姜自成、執行指揮高二飛、天辰設計院代表、蒼梧律師所趙歐及有關部門負責人參加會議。

二、設計工作開展情況

結構專業共有260余項出圖計劃。其中,聯堿片區占170余項,合成氨片區占90余項。上周聯堿片區共計完成15項出圖計劃,合成氨片區共計完成4項出圖計劃。截至目前,聯堿片區完成總出圖計劃的63%;合成氨片區完成總出圖計劃的56.6%;其余專業出圖陸續提交中。

三、工程實施推進情況

(一)整體形象進展

上周共完成樁基補樁19102米;地管施工1309米;建筑安裝工程施工按計劃有序推進。

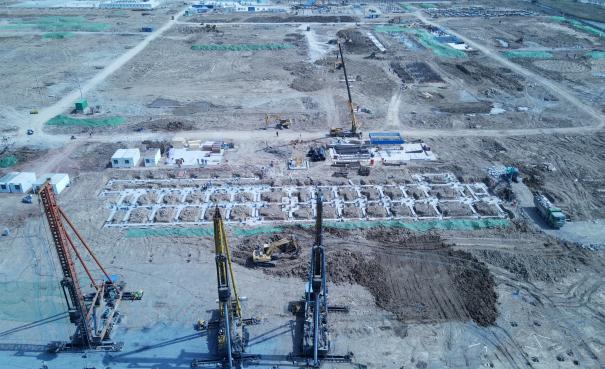

北區 北區1

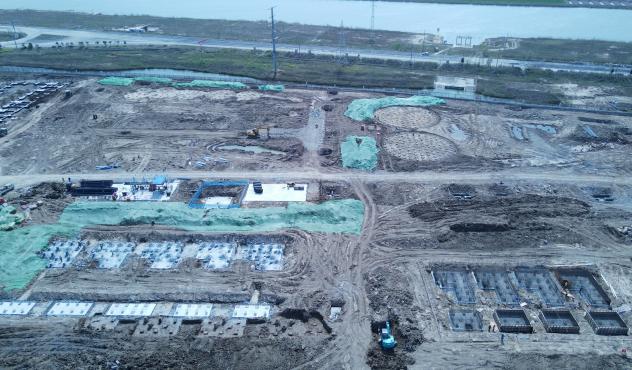

合成氨片區施工實錄

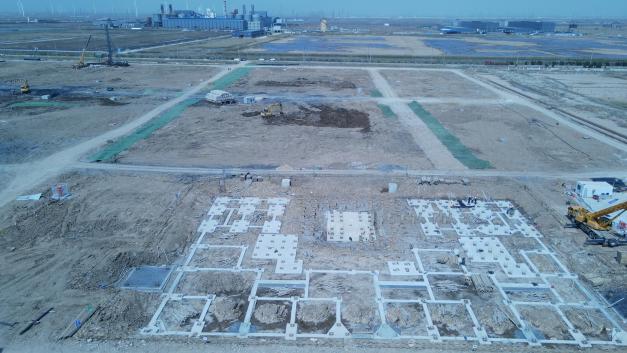

南區 南區3

聯堿片區施工實錄

(二)分部分項工程進展

1、樁基施工

完成883合成氨裝置外管、105a大門及門衛2 、762空壓共計3個裝置的單體打樁。本周共補樁19102米,截至本周南、北區共沉樁590544米,其中南區共計沉樁385539米,北區共計沉樁205005米。

2、地管施工

⑴聯堿片區

完成消防管線開挖鋪設480米,后期雨水管線開挖鋪設610米。截至目前,聯堿片區累計完成地管施工16967米,完成總量的78%。

⑵合成氨片區

完成消防管線開挖鋪設107米,雨水管線開挖鋪設112米。截至目前,合成氨片區累計完成地管施工14742米,完成總量的88.4%。

3、建筑工程施工

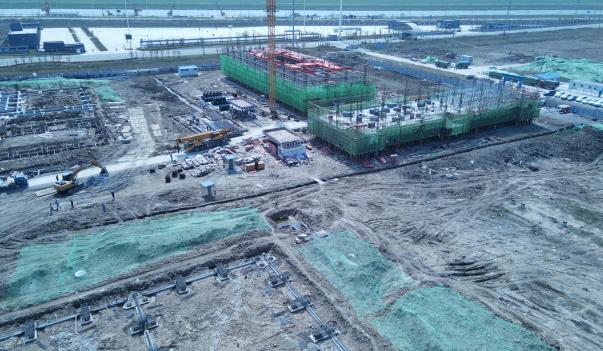

⑴合成氨Ⅰ標段合成氨辦公樓進行二層樓面預埋件安裝與鋼筋綁扎結束后澆筑,混凝土養護后綁扎二層立柱鋼筋,搭設二層支撐架、防護架;綜合樓完成擴張澆筑防護架墊層,二層立柱鋼筋綁扎,搭設二層防護架,支撐架,鋪設三層框架梁,樓面模板;食堂浴室進行側地基承臺,基礎梁模板拆除,混凝土養護,浴室側承臺基礎梁鋼筋綁扎完成后澆筑;備品備件庫進行承臺、基礎梁、立柱鋼筋綁扎;氣防站、換熱站、廠前區變電所測量原始地貌標高。

⑵合成氨II標段煤漿制備進行樁頭板打磨,焊接錨固筋;氣化框架進行基坑土方挖掘。

⑶合成氨III標段甲醇罐區挖取基坑土方后鋪設墊層模板并澆筑,低于標高樁基砌磚做接樁;變換裝置進行樁頭板打磨,焊接錨固筋,預制承臺鋼筋;燃料氣焚燒爐進行基坑土方挖掘。

⑷聯堿Ⅰ標段聯堿辦公樓地基回填后支設防護架墊層模板并澆筑;中心控制室地基回填后支設防護架墊層模板并澆筑;化驗中心地基回填后支設防護架墊層模板;機電儀維修廠房進行承臺、基礎梁作防腐;重堿車間進行基坑土方挖掘;重灰工段完成樁基錨固筋焊接,承臺基礎梁鋼筋綁扎,支設模板;堿包裝及儲運進行承臺基礎梁墊層支設模板并完成澆筑,樁頭板打磨,焊接錨固筋,高出標高樁基截樁;輕灰工段高出標高樁基截樁,鋼筋下料,挖取剩余未挖基坑土方。

⑸聯堿Ⅱ標段鹵水精制完成原鹵桶A、澄清桶基礎混凝土澆筑,原鹵桶B進行鋼筋綁扎、模板封模,澄清桶B、精鹵桶A、B進行鋼筋綁扎,澄清桶A進行柱筋綁扎;露天庫進行樁頭板錨固筋焊接后綁扎基礎梁鋼筋;鹽硝車間、結晶工段進行基坑土方開挖。

⑹聯堿III標段供水及消防泵房、脫鹽水站挖取基坑土方后平整水罐基礎土方;凈水站進行基坑土方挖取。

四、物資采購開展情況

上周完成設備招標提案5項;新增采購計劃7項;比價采購5項;競爭性談判2項。截至目前,累計完成采購招標167項,1713臺(套),總計合同金額160234.89萬元。
