免费毛片视频网站,免费观看黄色毛片,毛片大片免费看,成人a毛片久久免费播放,一级毛片在线免费视频,伊人丁香婷婷综合一区二区 ,毛片视频网站

logo_連云港堿業有限公司

連云港堿業有限公司

LIANYUNGANG SODA ASH CO.,LTD.

咨詢熱線

0518-86088888

二維碼_連云港堿業有限公司

新聞中心

News center

聯系我們

contact us

電話:0518-86088888
傳真:0518-82311440
銷售:0518-86088263 , 86088639
外貿:0518-86088626
傳真:0518-82311262

新聞速遞 www.wenyuanonline.com

連云港堿業有限公司搬遷升級改造項目周工作簡報(第九期)

發布時間:2023-05-31

連云港堿業有限公司搬遷升級改造項目

周工作簡報

〔2023〕第9期

指揮部綜合部編  2023年5月22日

【簡訊】

一、指揮部工作動態

123

5月15日上午,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成及有關部門負責人參加會議。

696A0221

5月16日下午,項目部召開新廠辦公區功能布局方案討論會。項目執行指揮高二飛及有關部門負責人參加會議。

696A0259

5月17日上午,項目部召開參建單位缺員處置討論會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

5月17日上午,項目部召開施工安全質量進度考核方案

討論會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

5月18日上午,項目部召開綜合服務中心設計提報會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

二、設計工作開展情況

聯堿院及總體院:提交526冷凍工段、550壓縮及冷凍裝置、583聯堿外管、510蒸吸裝置設備、540小蘇打裝置等基礎圖;提交531輕灰一層、二層,501、503變電所,610上部結構圖升版以及部分裝置電氣施工圖。目前還有535成品庫房基礎圖未提交。

合成氨院:提交711煤漿制備單元35/41米框架上部結構施工圖、720變換單元2#框架19.5米上部結構施工圖、271筒倉基礎圖。

三、工程實施推進情況

(一)整體形象進展

上周完成地管施工174米;各標段施工按計劃有序推進中。

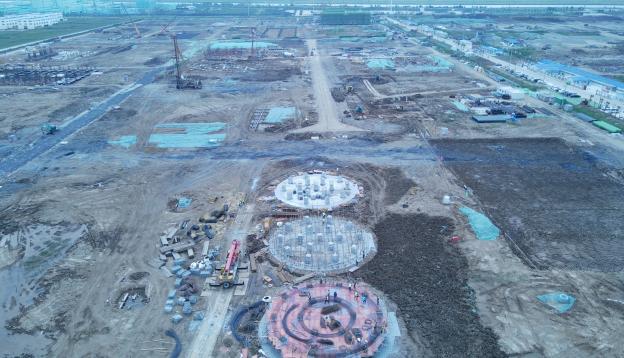

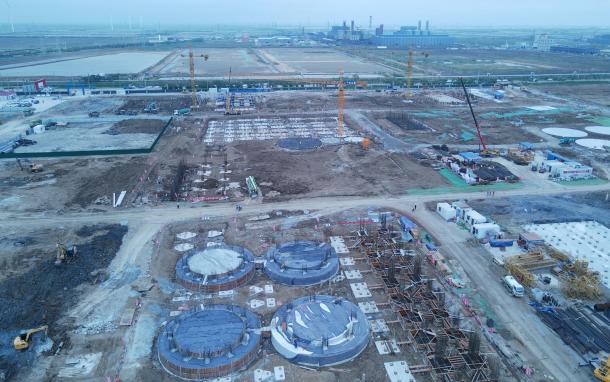

北區1北區2

合成氨片區施工實錄

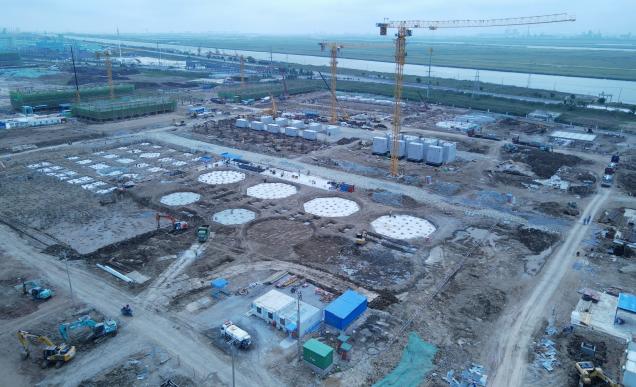

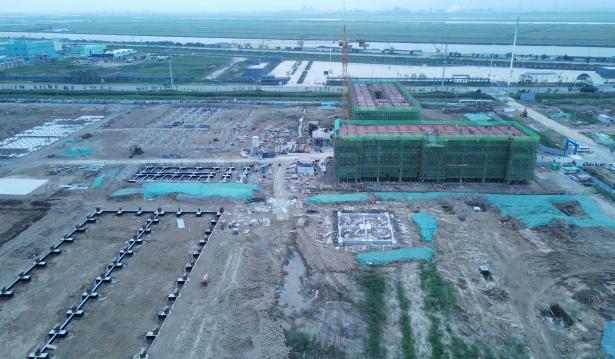

 南區3南區1

聯堿片區施工實錄

(二)分部分項工程進展

1、地管施工

⑴聯堿片區

完成消防管線開挖鋪設42米,雨水管線開挖鋪設42米。截至目前,聯堿片區累計完成地管施工19307米,完成總量87.6%。

⑵合成氨片區

完成消防管、生活水管、泡沫管線共計42米,球墨鑄鐵管鋪設48米。截至目前,合成氨片區累計完成地管施工15184米,完成總量81.5%。

2、建筑工程施工

⑴聯堿一標段完成101b聯堿辦公樓二層柱、三層板模板安裝、鋼筋綁扎、混凝土澆筑完成總量的80%;152中央控制室屋面梁板模板支架搭設完成總量的60%;完成340機電儀維修廠二層模板安裝、鋼筋綁扎、混凝土澆筑;完成534堿包裝及儲運裝置基礎模板安裝、混凝土澆筑;完成531輕灰工段A~C軸基礎模板安裝,531輕灰廠房煅燒爐周圍換填,532重灰工段煅燒爐周圍換填完成總量的50%,510重堿車間蒸吸工段非標設備基礎開挖完成總量的80%;完成508機柜間基礎承臺混凝土澆筑;完成509機柜間基礎防腐、土方回填,501變電所基礎墊層澆筑。

⑵聯堿二標段完成612、613擋墻鋼筋綁扎,610澄清桶B梁筋綁扎完成總量的90%,完成610澄清桶A梁、板砼澆筑,523罐區砼澆筑完成總量的67%,523罐區基礎鋼筋綁扎完成總量的85%,523結晶分離工段框架B/C軸梁底模板安裝完成,罐區基礎鋼筋綁扎完成總量的30%,完成614循環水水池樁頭焊接錨固筋,水池筏板鋼筋完成23t。

⑶聯堿三標段完成420脫鹽水站基礎鋼筋下料,墊層澆筑,小蘇打裝置基礎破樁完成總量的50%,完成402凈水站加藥間基礎鋼筋模板,402反應沉淀池、V型濾池防水層制作,完成430污水脫泥廠房基礎澆筑,430好氧池開挖已完成總量的50%,完成118停車辦公區基礎澆筑,完成事故水池鋼板樁打設及支護。

⑷合成氨一標段完成101a合成氨辦公樓三層板混凝土養護;103綜合樓三層梁板面養護;157備品備件庫基礎柱封模;102食堂浴室柱植筋;104氣防站平整場地;505廠前區變電所土方回填,平整場地;換熱站280a承臺地梁墊層澆筑。

⑸合成氨二標段完成711煤漿制備基礎混凝土養護,基礎模板拆除,梁底防腐,820合成氨裝置循環水站塔下水池1池壁鋼筋綁扎;防雷接地安裝;堆場混凝土澆筑;塔下水池2墊層支模;164臨時渣庫承臺及地梁基礎鋼筋綁扎;762空壓-壓縮機廠房基礎鋼筋綁扎;763空分后備系統基礎放線;基礎鋼筋綁扎;159危廢暫存間基礎鋼筋綁扎;761空分-冷箱基礎模板支設;764儀表空壓站基礎放線,基礎鋼筋制作,錨固筋焊接;158化學品庫錨固筋焊接;271原料煤儲運-破碎樓基坑開挖;712樁位糾偏。

⑹合成氨三標段完成754氨庫B罐頂板環梁鋼筋安裝60%,完成C罐頂板底模安裝;完成720變換3#框架基礎養護,2#框架基礎墊層混凝土澆筑;201焚燒爐完成防腐;低溫甲醇洗完成樁頂錨固筋焊接,基礎承臺鋼筋安裝40%,破樁完成;合成氨事故池(含雨水監控池)第一層土方開挖完成;合成氣壓縮完成基底清槽60%,基礎墊層模板安裝30%。

四、物資采購開展情況

完成設備招標提案7項;新增采購計劃6項;比價采購1項。截至目前,累計完成采購招標189項,3646臺(套),總計合同金額170488.11萬元。

返回
頂部
