連云港堿業有限公司搬遷升級改造項目周工作簡報(第十四期)

發布時間:2023-07-05

連云港堿業有限公司搬遷升級改造項目

周工作簡報

〔2023〕第14期

指揮部綜合部編 2023年6月27日



【簡訊】

一、指揮部工作動態

6月19日上午,搬遷改造項目部召開周例會。項目副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

6月22日至23日,項目部召開第三方咨詢服務公司見面會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。



696A4081

6月24日下午,項目部召開搬遷項目聯席會。項目執行指揮高二飛,監理、設計、檢測、審計單位現場負責人,六個主標段、地管、樁基、道路、供電、消防等參建單位項目經理、執行(施工)經理及項目部有關部門負責人參加會議。

二、設計工作開展情況

聯堿及總體院:提交531輕灰工段 532重灰工段照明、550冷凍部分地上結構施工圖,污水處理430上部結構圖升版。

合成氨裝置院:提交711煤漿制備、713渣水處理、720變換、751合成氣壓縮、831空分變電所、883合成氨裝置外管、884合成氨事故水池上部結構圖,752氨合成單元和820合成氨裝置循環水站升版及新增結構圖。

三、工程實施推進情況

(一)整體形象進展

上周完成地管施工106米;各標段施工按計劃有序推進中。

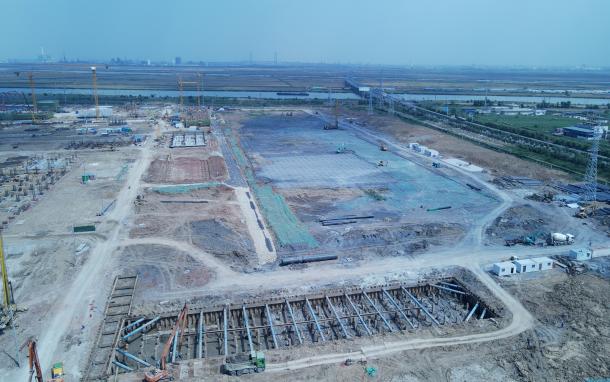

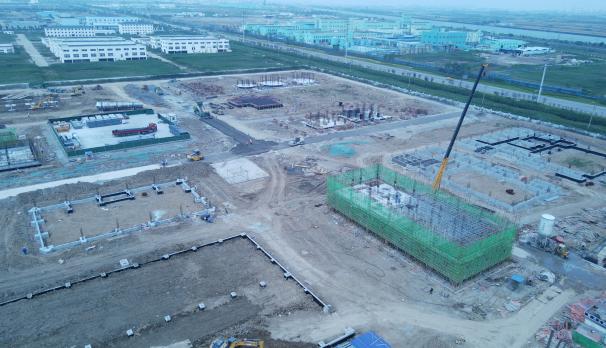

北區3 北區2

合成氨片區施工實錄

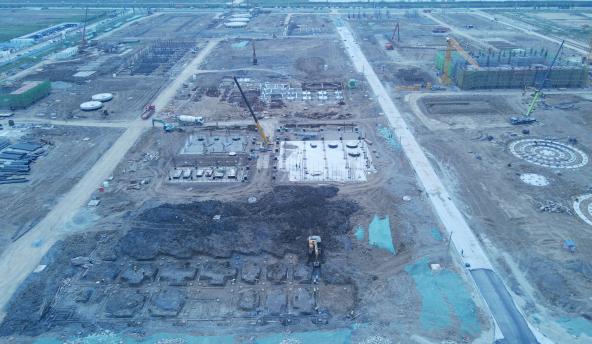

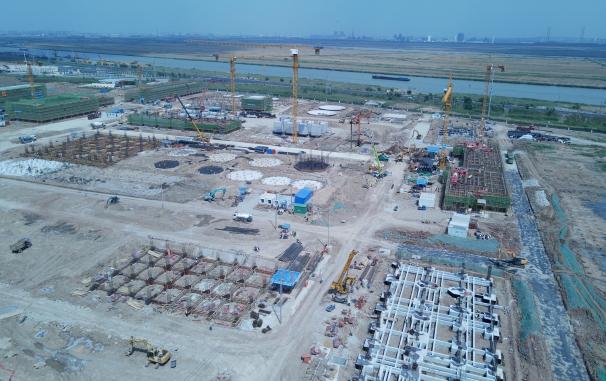

南區1 南區2

聯堿片區施工實錄

(二)分部分項工程進展

1、地管施工

合成氨片區

完成過路段消防管、后期雨水管共計72米,球墨鑄鐵管鋪設34米,累計完成地管施工16015.65米 完成總量85.6%。

2、建筑工程施工

⑴聯堿一標段101b聯堿辦公樓屋面樓梯模板安裝、鋼筋綁扎;152中心控制室二層模板出料;151化驗中心二層梁鋼筋綁扎;340機電儀維修廠房屋面模板安裝;510重堿車間濾過基礎回填;531輕灰工段二層板養護,柱筋綁扎;508機柜間3屋面模板安裝,梁鋼筋施工;550壓縮及冷凍裝置基礎開挖。

⑵聯堿二標段610鹵水精制基坑回填;523結晶工段V52309B母液桶梁底模板安裝,柱鋼筋綁扎;613濕鹽倉儲輸送基礎混凝土養護;503變電所3土方開挖;525銨包裝及儲運土方開挖。

⑶聯堿三標段410供水及消防泵房模板安裝;420脫鹽水站設備基礎養護;402凈水站水池開挖;430污水處理好氧池底板鋼筋綁扎;810火炬塔架基礎回填;118停車辦公區主體現澆結構模板安裝;160編織袋庫筏板基礎鋼筋安裝;535成品庫房部分墊層澆筑。

⑷合成氨一標段101a合成氨頂層清理;103綜合樓頂層樓梯間鋪設模板;157備品備件庫回填碎石并壓實;102食堂浴室基礎墻刷涂防腐;104氣防站二層支撐架搭設;505廠前區變電所一層框架梁鋼筋綁扎。

⑸合成氨二標段711煤漿制備首層梁模板支設;762壓縮機廠房上部結構模板支設;763空分后備系統支撐架搭設;761冷箱基礎預埋件安裝;712氣化框架塔吊旁部分承臺混凝土養護;842空分機柜間基礎鋼筋綁扎。

⑹合成氨三標段201燃料氣焚燒爐一層水電預埋件安裝;754氨庫管廊基底清槽;731液氮洗基礎鋼筋綁扎;730低溫甲醇洗南側管廊,設備基礎部分澆筑;884合成氨裝置給排水管網鋼板樁施打;751合成氣壓縮設備基礎模板支設;772裝卸站臺基礎模板支設;752氨合成基礎鋼筋綁扎;833合成氨變電所樁基錨固筋焊接。

四、物資采購開展情況

新增采購計劃3項;競爭性談判3項。截至目前,累計完成采購招標202項,3945臺(套),總計合同金額174580.17萬元。
