免费毛片视频网站,免费观看黄色毛片,毛片大片免费看,成人a毛片久久免费播放,一级毛片在线免费视频,伊人丁香婷婷综合一区二区 ,毛片视频网站

logo_連云港堿業有限公司

連云港堿業有限公司

LIANYUNGANG SODA ASH CO.,LTD.

咨詢熱線

0518-86088888

二維碼_連云港堿業有限公司

新聞中心

News center

聯系我們

contact us

電話:0518-86088888
傳真:0518-82311440
銷售:0518-86088263 , 86088639
外貿:0518-86088626
傳真:0518-82311262

新聞速遞 www.wenyuanonline.com

連云港堿業有限公司搬遷升級改造項目周工作簡報(第十九期)

發布時間:2023-08-25

連云港堿業有限公司搬遷升級改造項目

周工作簡報

〔2023〕第19期



   指揮部綜合部編                       2023年8月7日

【簡訊】

一、指揮部工作動態

7月31日下午,項目部召開搬遷項目聯席會。項目副總指揮姜自成、執行指揮高二飛,監理、設計、檢測、審計單位現場負責人,六個主標段、地管、樁基、道路、供電、消防等參建單位項目經理、執行(施工)經理及項目部有關部門負責人參加會議。

8月2日上午,市政府副市長張家炯帶領市工信局、灌云縣政府分管負責人,對堿業公司搬遷升級改造項目進行了現場調研,堿業公司主要負責人陪同調研。在堿業公司搬遷項目建設現場,張家炯認真聽取了堿業公司關于項目建設進度、質量和安全等方面的情況匯報,詳細了解了項目投資進度以及能源供應談判過程中遇到的問題和困難。

8月2日下午,項目部召開會議,討論氣化框架施工計劃等有關事宜。項目執行指揮高二飛及有關部門負責人參加會議。

8月4日上午,項目部圍繞建設檔案管理有關事宜開展討論會。項目副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

二、設計工作開展情況

聯堿及總體院:提交272硫磺造粒包裝庫上部結構、523結晶分離工段管廊基礎、523結晶分離工段轉運站插筋圖、540小蘇打裝置排架圖紙、430污水處理修改節點圖、410供水及消防泵房上部結構圖紙、611鹽硝車間基礎開槽圖。

合成氨裝置院:提交合成氨裝置730低溫甲醇洗、731變換單元、712氣化、713渣水處理、751聯合壓縮廠房上部結構圖。

三、工程實施推進情況

(一)整體形象進展

上周完成地管施工170.5米;各標段施工按計劃有序推進中。

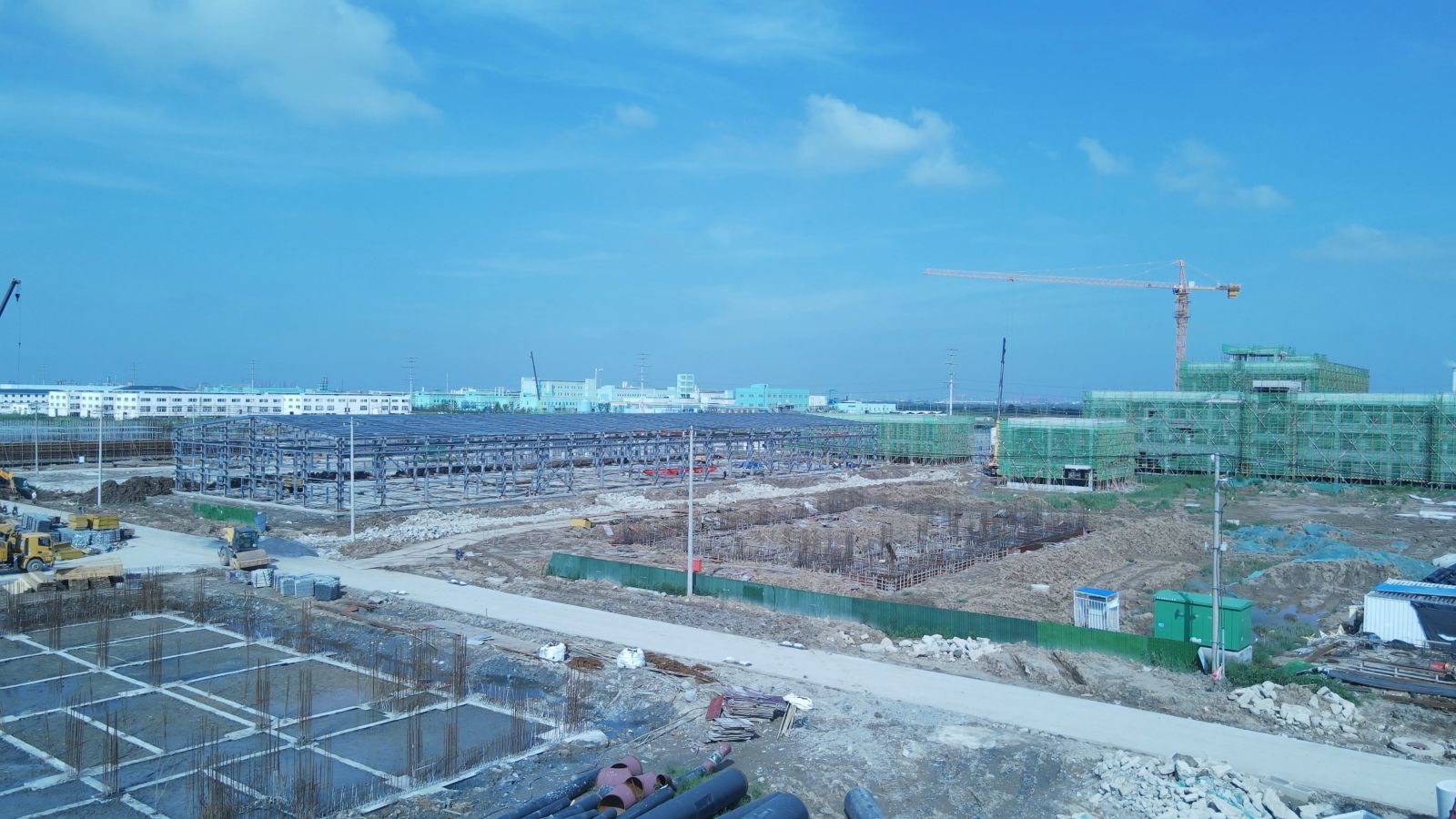

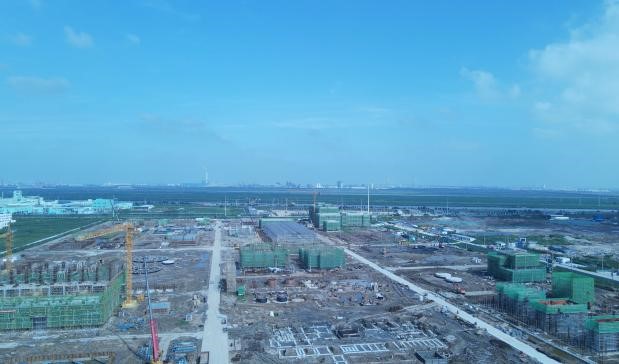

合成氨片區施工實錄

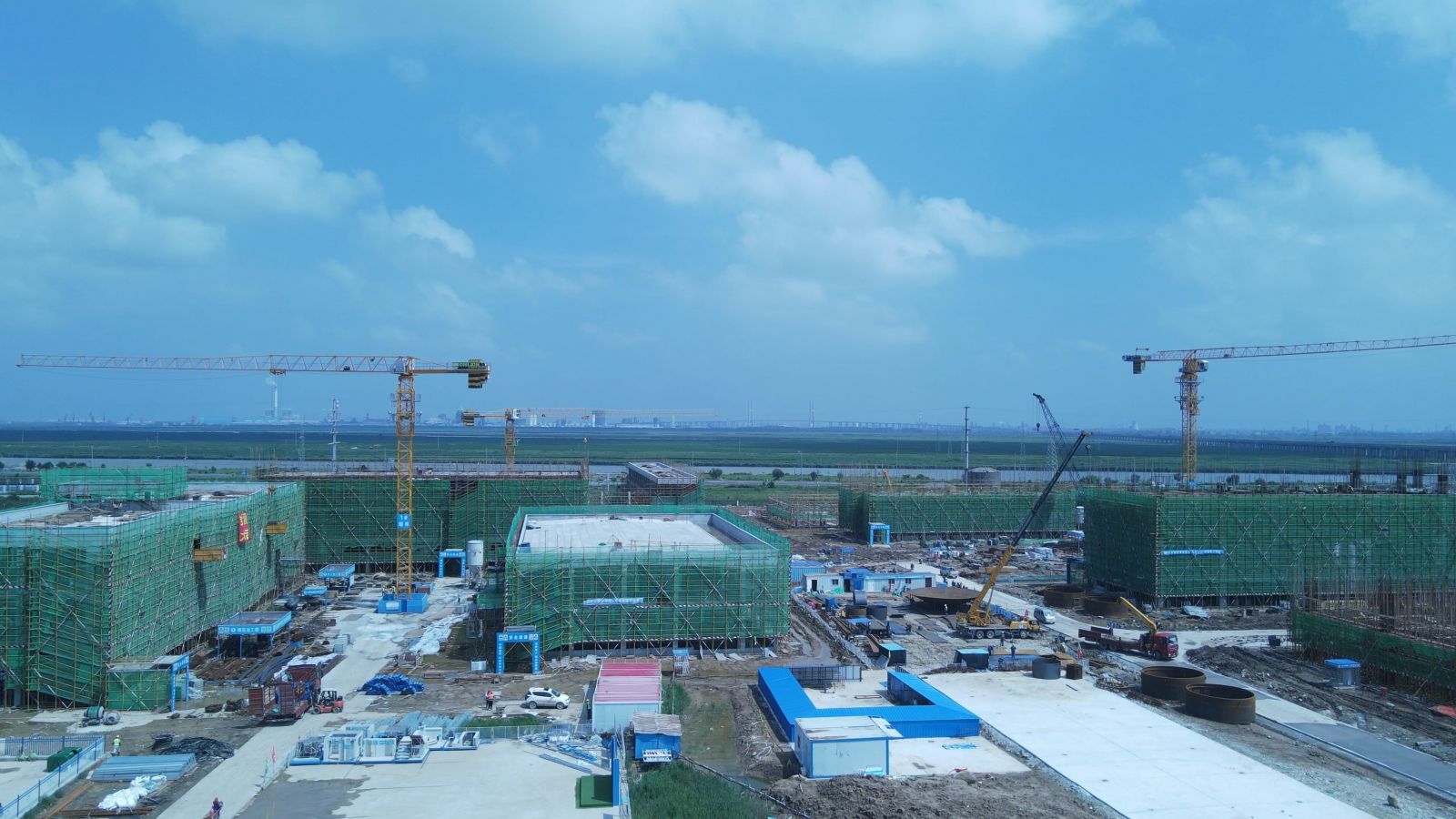

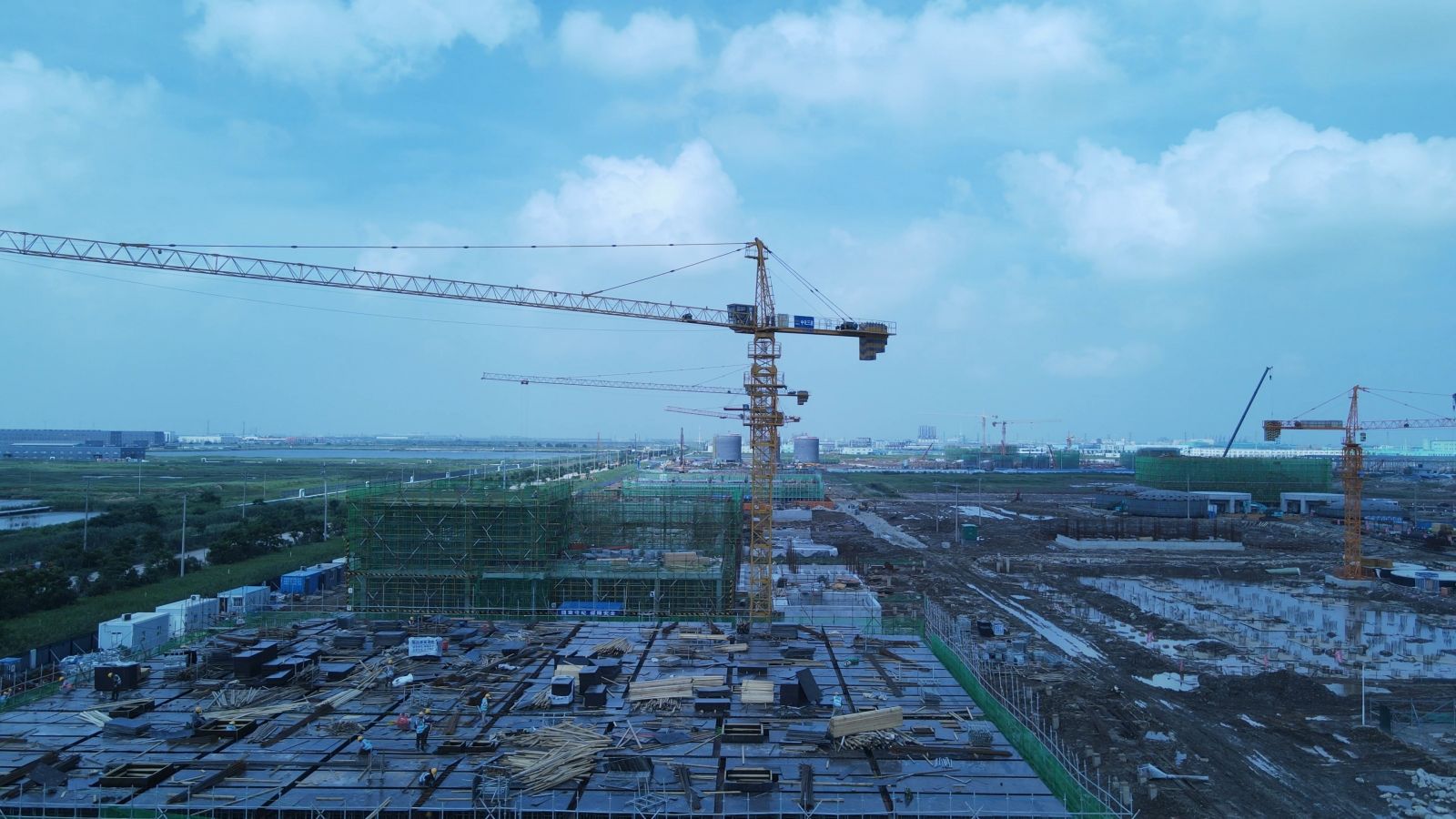

聯堿片區施工實錄

(二)分部分項工程進展

1、地管施工

⑴聯堿片區

完成井蓋預制及安裝28個,過路管道包封79m,閥門雨水井室澆筑4座。累計完成地管施工20994米,完成總量95.8%。

⑵合成氨片區

完成完成過路段消防管、初期雨水管共計89.5米,混凝土雨水井澆筑4座,球墨鑄鐵管鋪設54米,混凝土雙篦平篦式雨水口24座,累計完成地管施工16466.61米,完成總量88.1%。

2、建筑工程施工

⑴聯堿一標段101b聯堿辦公樓砌體及二構施工;152中心控制室砌體及二構施工;340機電儀維修廠房鋼結構屋面工程安裝砌體及二構施工;510重堿車間濾過廠房二層模板安裝,一層樓梯及柱砼澆筑,V-51301AB中心筒制作;531輕灰工段四層鋼筋綁扎,15.96米層1-5軸交A-C軸梁板柱砼澆筑;509機柜間4砌體級二構施工;508機柜間3砌體級二構施工;550壓縮及冷凍裝置空冷器框架施工。

⑵聯堿二標段610鹵水精制二層梁鋼筋綁扎、柱鋼筋驗收完成,模板安裝;612芒硝輸送三層內架梁底板搭設;614真空制鹽循環水站吸水池底板養護;562聯堿循環水站基坑開挖;524干銨工段干桉爐預埋件焊接完成,7~15軸基坑固化土回填,部分設備基礎澆筑;613濕鹽倉儲輸送±0以下框架柱防腐完成,E軸部分擋墻澆筑;525銨包裝及儲運1-7軸基礎砌體抹灰、防腐;601變電所2基礎防腐。

⑶聯堿三標段410供水及消防泵房基礎承臺澆筑;420脫鹽水站室外超濾沖洗頂板砼澆筑;402凈水站深基坑澆筑;430污水處理好氧池模板安裝,綜合調節池破樁;440污水回用儲藥間設備基礎砼澆筑、防腐回填,V型濾池土方開挖及墊層施工,污泥脫水廠房二層砼澆筑;561事故水池基礎底板池壁砼澆筑。

⑷合成氨一標段103綜合樓二樓、三樓砌墻,四樓柱植筋;157備品備件庫鋼結構二次灌漿;280a換熱站基礎墻砌筑。

⑸合成氨二標段271原料煤儲運#2轉運站三層澆筑,角撐、斜撐、圍檁安裝,基坑挖?。?64臨時渣庫鋼結構安裝;820合成氨清凈廢水池防腐;762壓縮機廠房上部結構埋件安裝,支模;763空分后備系統上部結構鋼筋綁扎,預埋件安裝,支模;831空分變電所首層結構鋼筋綁扎,埋件安裝,支模;712氣化框架立柱腳手架搭設,鋼筋綁扎;灌注樁施工;713渣水處理集渣池支撐架搭設,鋼筋綁扎,支模。

⑹合成氨三標段754氨庫罐體焊接;730低溫甲醇洗管廊短柱螺栓安裝;833合成氨變電所一層底板支模。

四、物資采購開展情況

完成設備新增采購計5項;比價采購5項;競爭性談判1項。截至目前,累計完成采購招標229項,7997臺(套),總計合同金額184520.30192萬元。

返回
頂部
