連云港堿業有限公司搬遷升級改造項目周工作簡報(第二十二期)

發布時間:2023-09-01

連云港堿業有限公司搬遷升級改造項目

周工作簡報

〔2023〕第22期



                                                                                                                              指揮部綜合部編                       2023年8月28日

【簡訊】

一、指揮部工作動態

8月21日上午,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛、第三方管理公司及項目部有關部門主要負責人參加會議。

8月23日上午,項目部召開設備、電儀質量管控方案以及手動閥門及管件邀請招標供應商短名單討論會。項目執行指揮高二飛及項目部有關部門負責人參加會議。



8月24日下午,項目部召開優化現場管理工作專題會。項目副總指揮姜自成、執行指揮高二飛、監理單位現場負責人、第三方管理公司及項目部有關部門主要負責人參加會議。

8月26日下午,項目部召開搬遷項目聯席會。項目總指揮張衛民、執行指揮高二飛,監理、設計、檢測、審計單位現場負責人,六個主標段、地管、樁基、道路、供電、消防等參建單位項目經理、執行(施工)經理、第三方管理公司及項目部有關部門負責人參加會議。

二、設計工作開展情況

聯堿及總體院提交真空制鹽循環水站614結構圖;聯堿534堿包裝及儲運環境圖;聯堿083、152、164、271、272、280a、280b、401、410、506、508、509、511、512、513、514、522、523、524、525、526、531、532、534、541、542、543、561、562、583、584儀表專業圖;611鹽硝車間首層框架結構圖;510重堿結構圖更新;524干銨工段、525銨包裝及儲運環境圖;510重堿裝置碳化糾偏后基礎圖;524干銨工段頂層結構圖;532重灰工段排架廠房結構圖。

合成氨提交754氨庫、762空分單元更新結構圖、731液氮洗和771甲醇罐區更新結構圖。

三、工程實施推進情況

(一)整體形象進展

上周完成地管施工479.4米;各標段施工按計劃有序推進中。

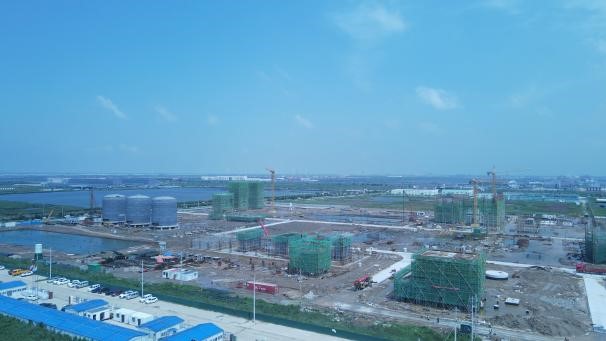

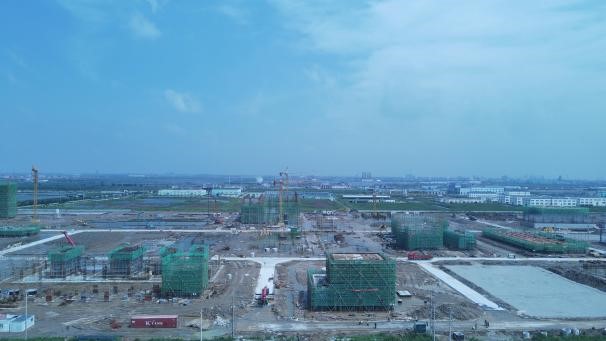

合成氨片區施工實錄

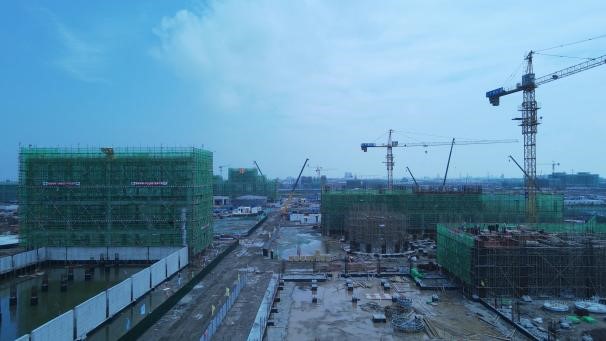

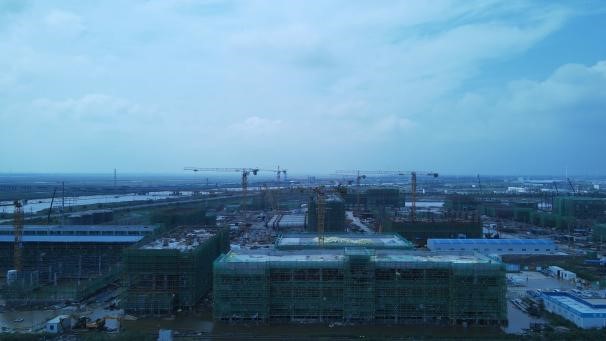

聯堿片區施工實錄

(二)分部分項工程進展

1、地管施工

⑴聯堿片區

聯堿片區上周完成消防管線45m、過路套管包封102m、雨水井及化糞池澆筑4座、球墨鑄鐵管鋪設147米、混凝土雙篦平篦式雨水口13座、累計完成地管施工21089米完成總量96.2%。

⑵合成氨片區

合成氨片區上周完成過路段消防管、后期雨水管共計53.4米,混凝土雨水井澆筑5座,球墨鑄鐵管鋪設132米,混凝土雙篦平篦式雨水口10座,累計完成地管施工16924.65米 完成總量91.2%。

2、建筑工程施工

⑴聯堿一標段101b聯堿辦公樓、152中心控制室、151化驗中心砌體及二構施工;340機電儀維修廠房鋼結構屋面工程安裝砌體及二構施工;510重堿車間濾過廠房二層模板安裝二層鋼筋綁扎、V-51301ABδ=12mm壁板下料卷板拼接;532重灰工段二層模板安裝、二層模板支架搭設;534堿包裝及儲運四層模板安裝、五層模板支架搭設;531輕灰工段屋面澆筑、東側廠房基礎鋼筋綁扎、模板安裝;509機柜間4、508機柜間3砌體級二構施工;501變電所1屋面模板支架搭設;504變電所4屋面鋼筋綁扎;550壓縮及冷凍裝置空冷器框架施工、廠房基礎、壓縮機基礎、設備基礎澆筑。

⑵聯堿二標段610鹵水精制一層清理;611鹽硝車間承臺鋼筋綁扎,柱插筋,地梁鋼筋綁扎;612芒硝輸送二層模板拆除;523結晶工段框架1~5軸二層梁鋼筋綁扎完成;6~10軸二層模板支撐架搭設完成;11-15軸柱、梁澆筑;614真空制鹽循環水站外吸水池模板拆除完成;524干銨工段7~12軸一層模板支撐架搭設,梁底模板安裝;522母換工段二層模板支撐架拆除完成,材料清理;613濕鹽倉儲運輸降水作業完成;503變電所3一層內架搭設;525包裝及儲運8-16軸板鋼筋綁扎,柱模板安裝;506機柜間1二層梁鋼筋綁扎;601變電所2防沉板澆筑;606機柜間2一層養護,內架開始搭設。

⑶聯堿三標段410供水及消防水泵外架搭設;420脫鹽水站排架柱鋼筋綁扎完成、脫鹽水站排架柱澆筑、5*6室外水池防水完成、9*16室外水池預留洞口防護;430污水處理好氧池板鋼筋綁扎、AO池頂梁板柱墻澆筑、綜合調節池防水施工;440污水回用440V型濾池排水溝模板安裝;561事故水池回填土完成;540小蘇打裝置螺栓安裝、二層內架搭設、二層柱子鋼筋安裝;160編織袋庫鋼結構材料進場、鋼柱、系桿安裝;535成品庫房10~22軸承臺及地梁澆筑完成、45~56軸筏板螺栓安裝、四段混凝土養護。

⑷合成氨一標段101a合成氨辦公樓二樓砌墻;一樓植筋;三樓構造柱支模;103綜合樓三樓植筋;104氣防站二樓構造柱支模;505廠前區變電所一樓植筋。

⑸合成氨二標段271原料煤儲運#1轉運站六層驗收;#2轉運站六層腳手架搭設,鋼筋綁扎,支模;汽車卸煤區,煤筒倉鋼板樁重新插拔,圍檁修整;820合成氨循環水站塔下水池1支撐架搭設,鋼筋綁扎,支模;塔下水池2上部結構鋼筋綁扎,墊層澆筑;711煤漿制備三層腳手架搭設,鋼筋綁扎,支模;762壓縮機廠房剩余設備基礎鋼筋綁扎,模板支設,安裝預埋套管;763空分后備系統防爆墻澆筑;831空分變電所二層腳手架搭設,鋼筋綁扎,埋件安裝,支模;761冷箱基礎冷箱設備帶板拼接施工,平臺,底座,樓梯安裝;吊裝區域地基換填,基坑開挖;712汽化框架高壓煤漿泵間及變頻間錨固鋼筋焊接,鋼筋綁扎,支模,防雷焊接;截樁;墊層澆筑;842空分機柜間板墻鋼筋綁扎,支模;713渣水處理設備基礎上部結構鋼筋綁扎;樁基錨固筋焊接。

⑹合成氨三標段754氨庫罐體焊接;720變換#2框架支撐架搭設;884合成氨裝置給排水管網基坑排水;751合成氣壓縮壓縮機頂板模板安裝,832煤儲運變電所一層埋件安裝;833合成氨變電所一層梁板支模。

四、物資采購開展情況

8月21日~8月27日完成設備招標提案2項;新增采購計2項;競爭性談判1項。截至目前,累計完成采購招標231項,8004臺(套),總計合同金額185377.14萬元。
